Ragréage fibré sur chauffage au sol : temps de séchage à ne pas réduire

Le ragréage fibré appliqué sur un plancher chauffant ne sèche pas comme un ragréage posé sur une dalle classique. La contrainte thermique du système enterré modifie les conditions d’évaporation de l’eau résiduelle, et raccourcir les délais expose à des désordres coûteux sous le revêtement final. Comprendre ce qui se joue entre la fin du coulage et la première mise en chauffe permet d’éviter les reprises.

Praticabilité et recouvrement sur plancher chauffant : deux délais distincts

La confusion la plus fréquente consiste à traiter le moment où l’on peut marcher sur le ragréage comme le feu vert pour poser un carrelage ou un parquet. Ces deux seuils n’ont rien à voir.

Un ragréage fibré devient généralement praticable après quelques heures à un ou deux jours selon le produit. La surface paraît sèche, dure au toucher. Le séchage en profondeur, lui, demande un temps bien plus long, surtout quand un réseau de chauffage au sol se trouve en dessous.

Étape Délai indicatif (ragréage fibré) Ce qui est en jeu
Circulation piétonne légère Quelques heures à 48 h Durcissement de surface
Séchage naturel complet (avant toute chauffe) Plusieurs jours à plusieurs semaines selon l’épaisseur Évacuation de l’humidité résiduelle à cœur
Mise en chauffe progressive Montée par paliers de 5 °C par jour Éviter choc thermique, fissuration, décollement
Recouvrement par le revêtement Après validation du taux d’humidité résiduelle Garantie de tenue du revêtement final

Le tableau met en évidence un enchaînement en quatre temps que les fiches produit résument rarement. Le recouvrement ne se décide pas au calendrier mais au taux d’humidité mesuré.

Surface de ragréage fibré en cours de séchage avec hygromètre et thermomètre posés sur la chape

Mise en chauffe progressive après ragréage fibré : le protocole souvent ignoré

Sur un sol sans chauffage intégré, le ragréage sèche par évaporation naturelle vers le haut. Sur plancher chauffant, la source de chaleur se trouve sous la couche de ragréage. Allumer le système trop tôt ou trop fort crée un gradient thermique brutal dans l’épaisseur du matériau.

Un guide technique récent rappelle que la bonne pratique consiste à laisser d’abord le ragréage sécher naturellement, chauffage éteint, puis à démarrer une montée en température par paliers de 5 °C par jour. Cette progression lente permet à l’humidité résiduelle de migrer vers la surface sans provoquer de micro-fissures internes.

Accélérer cette phase revient à piéger de la vapeur d’eau entre le ragréage et le revêtement. Les conséquences apparaissent des semaines plus tard :

  • Carrelage qui sonne creux par perte d’adhérence de la colle sur un support encore humide
  • Parquet qui gondole ou se décolle sous l’effet de l’humidité remontante
  • Revêtement souple (vinyle, lino) qui forme des cloques ou des auréoles

Le chauffage au sol ne doit jamais servir à accélérer le séchage du ragréage. Son rôle dans le protocole se limite à la phase de mise en chauffe contrôlée, une fois le séchage naturel achevé.

Contrôle d’humidité résiduelle sur sol chauffant : seuils et méthode

Sur un plancher chauffant, les seuils d’humidité résiduelle admissibles avant recouvrement sont plus stricts que sur un sol non chauffé. La chaleur du système amplifie les mouvements d’eau dans le matériau une fois en fonctionnement. Un taux acceptable sur dalle froide peut devenir problématique dès que le chauffage tourne.

Le test au toucher ou l’observation visuelle ne suffisent pas à valider un ragréage fibré sur plancher chauffant. Le contrôle fiable passe par un test à la bombe à carbure (test CM), qui mesure le taux d’humidité dans la masse et non en surface.

Pourquoi le test de surface induit en erreur

Un ragréage fibré forme une croûte sèche relativement vite grâce à sa composition renforcée. Cette peau de surface masque l’eau encore présente dans les couches inférieures, précisément celles qui sont en contact avec les tubes ou câbles chauffants.

Poser un revêtement sur la foi d’un aspect sec en surface, c’est parier que le cœur du ragréage a lui aussi atteint le seuil requis. Sur sol chauffant, ce pari se perd souvent.

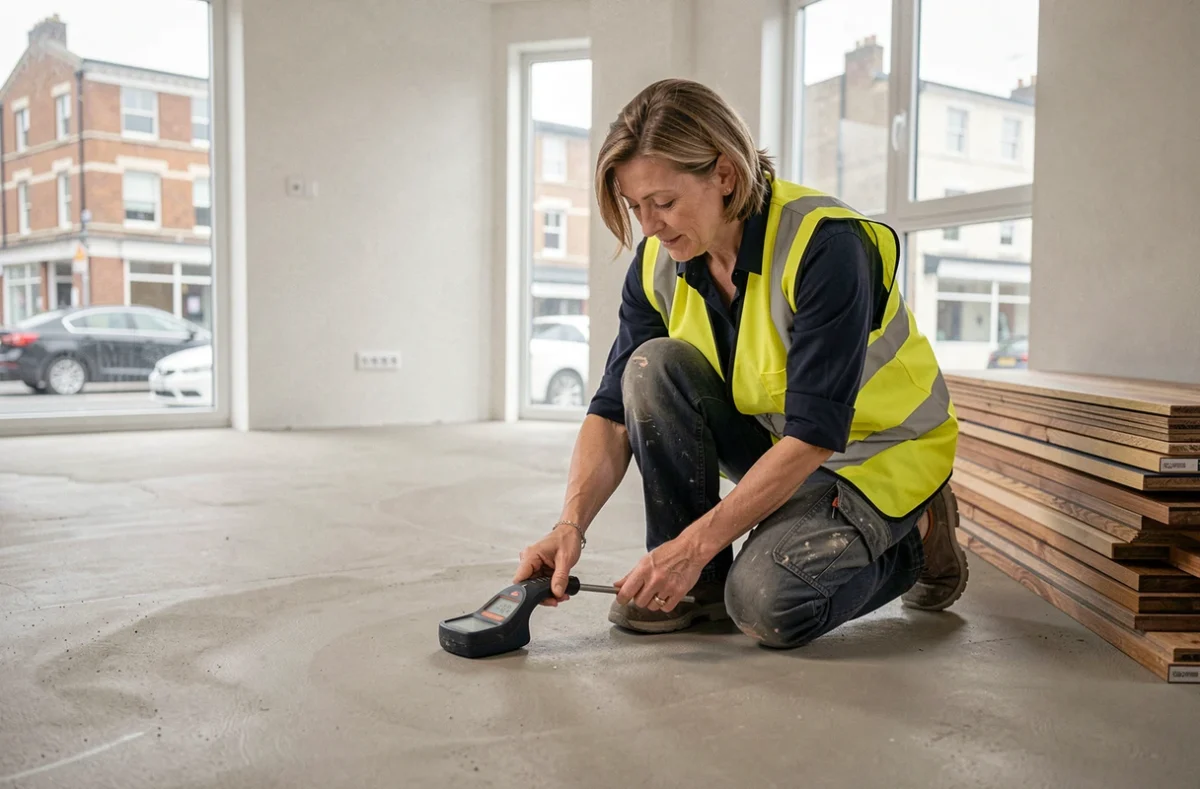

Inspectrice de chantier mesurant l'humidité résiduelle d'un ragréage fibré séché sur plancher chauffant

Épaisseur du ragréage fibré et nature du système support : deux variables liées

Les délais de séchage ne dépendent pas uniquement de l’épaisseur coulée. La nature de l’ouvrage sous-jacent joue un rôle direct. Une chape ciment traditionnelle, une chape fluide anhydrite ou un système de plancher chauffant à faible épaisseur ne retiennent pas l’humidité de la même façon.

Une chape ciment classique présente une porosité qui ralentit l’évacuation de l’eau vers le bas. L’humidité du ragréage n’a qu’une direction de sortie : vers le haut. Plus la chape support est épaisse et dense, plus le séchage du ragréage fibré est lent.

En revanche, certains systèmes de plancher chauffant à faible épaisseur, conçus pour la rénovation, réduisent la masse totale à sécher. Le ragréage fibré y est souvent coulé en couche mince, ce qui raccourcit le délai de séchage naturel. Le piège reste identique : la mise en chauffe progressive par paliers demeure obligatoire, quelle que soit l’épaisseur.

Conditions ambiantes pendant le séchage

La température de la pièce et l’humidité de l’air influencent directement la vitesse d’évaporation. La plage favorable se situe entre 15 et 20 °C. En dessous de 10 °C, le temps de séchage du ragréage peut tripler, rendant tout calendrier de chantier théorique.

  • Ventiler modérément la pièce sans créer de courant d’air direct sur la surface fraîche
  • Maintenir une température ambiante stable pendant toute la durée du séchage naturel
  • Protéger le ragréage du soleil direct à travers les fenêtres, qui sèche la surface sans affecter le cœur
  • Ne pas chauffer la pièce par un radiateur d’appoint posé au sol à proximité du ragréage

Ces précautions semblent élémentaires. Sur chantier, elles sont pourtant les premières sacrifiées quand le planning se tend.

Un ragréage fibré sur chauffage au sol impose un séquençage strict : séchage naturel complet, mise en chauffe par paliers de 5 °C par jour, contrôle d’humidité résiduelle par test à la bombe à carbure, puis seulement pose du revêtement. Chaque raccourci pris sur ces étapes se paie au moment du recouvrement.
